采购合同要求:筑牢企业供应链安全的“防火墙”

在现代商业环境中,采购不仅是企业获取原材料、零部件或服务的渠道,更是企业成本控制、合规管理以及供应链韧性环节。一份严谨、规范的采购合同要求,却是保障交易安全、规避法律风险、明确责权利关系的基石。随着全球经济一体化的深入和数字化转型的加速,采购合同的要求正呈现出从“形式合规”向“实质风控”转变的趋势。
核心履约条款的刚性约束
采购合同中最基础也最关键的要素,在于对标的物、数量、质量、交付时间及验收标准的明确界定。
1. 标的物与规格书

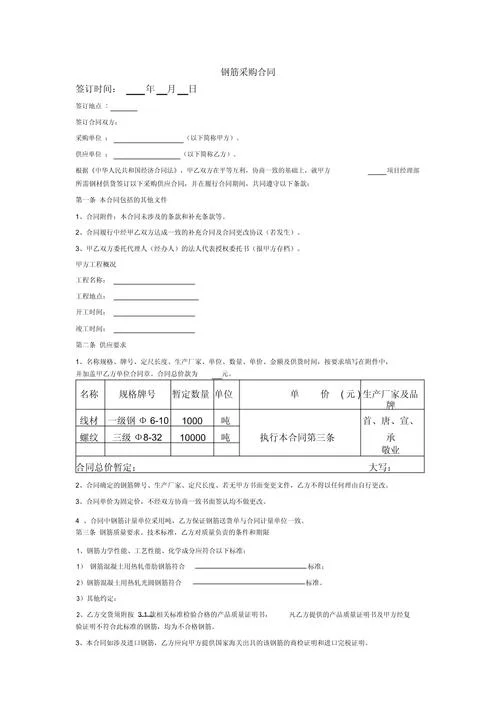

合同必须对采购物品的名称、型号、规格、技术参数及包装要求进行详细列示。若涉及定制化产品,还需附上技术附件,确保供应商在生产过程中严格遵循企业标准。
2. 交付周期与节点
明确“准时交付(ETA)”的考核指标是避免供应链中断。合同中应约定具体的交货日期、提前通知时间(如提前 7 日通知),并考虑物流延误的补救措施。
3. 验收标准与异议期
建立清晰的验收流程。合同中应规定:
一次性验收:供应商完成交付后,指定部门在规定时间内(为 7-14 天)完成验收。
异议期:若发现质量问题,需在3-5 个工作日内提出书面异议,逾期视为合格。
不合格处理:明确若验收不合格,供应商需承担的退货、换货或折价赔偿的具体责任。
数据说明:质量纠纷影响分析
根据中国贸促会发布的《中国国际贸易网络企业贸易纠纷统计报告》,在 2022 年中国贸易纠纷中,产品质量纠纷占比高达42%。其中,因“规格参数不符”导致的退货率约为15%,因“数量短缺”导致的货损率为3.8%。这些数据表明,合同中对质量和技术条款的模糊地带,是引发重大经济损失的源头。
价格与支付途径的风险防控
价格是利润的直接体现,而支付条款则是资金流安全的一道防线。
1. 价格锁定与调整机制
原材料市场价格波动剧烈,企业需在合同中约定价格调整公式。:“若钢材价格较基准价波动超过±5%,双方有权重新协商单价”。,应明确是“固定总价”(Fixed Price)还是“成本加成”(Cost Plus),前者风险相对可控,后者对供应商的财务压力更大。
2. 付款节奏与节点
合理的付款节奏能降低供应商的现金流断裂风险,保障企业资金安全。常见的付款节点涵盖:
预付款:占总额的 30%-50%。
发货款:对应运单签收。
验收款:对应检验合格。
质保金:扣除质保金后,供应商须在质保期结束(为 12-18 个月)无遗留问题后,支付剩余款项。

3. 发票与税务合规
合同需严格约定发票类型(增值税专用发票)、开票时间、税率及收款账户信息,确保税务链条完整,防止发票风险。
违约责任与争议解决机制
当合同履行出现偏差时,违约责任条款是决定损失范围。
1. 违约责任界定
逾期交货:按日加收合同总金额万分之五的违约金,或赔偿因此造成的直接损失。
质量违约:若供应商提供的商品不符合约定,除退货外,还需赔偿供应商因停产、停工造成的全部间接损失。
轻微违约:对于非根本性违约(如轻微延迟),合同可设定“宽限期”机制,给予补救机会。
2. 争议解决方式
仲裁 vs 诉讼:建议企业根据采购额度和地域因素选择。对于跨国采购,国际商事仲裁(如 ICC 或 SIAC)因裁决执行便利而更受青睐;对于国内采购,法院诉讼更为便捷。
管辖地选择:应明确约定争议解决机构所在地,倾向于选择原告所在地或货物交付地法院,以降低维权成本。
附件与补充协议
合同正文难以面面俱到,完善的《采购合同附件清单》是合同效力的重要组成部分。
附件涵盖:
技术参数规格书(Technical Specification)
样品确认单(Sample Confirmation)
质量标准规范(Quality Standard)
价格锁定文件(Price Locking Schedule)
往来函件确认单
未经授权的修改必须签署正式的补充协议,以确保所有变更均被双方认可并具备法律效力。
采购合同不仅是商业交易的契约,更是企业风险管理的重要工具。一份高质量的采购合同要求,做到:条款无歧义、权责对等化、风险可量化、争议可化解。
企业应建立常态化的合同审核机制,引入法律专业人士实施把关,并配合数字化手段(如电子签约、区块链存证)提升管理效率。只有将合规要求嵌入到采购流程的每一个环节,企业才能在激烈的市场竞争中构建起坚不可摧的供应链防线,实现可持续的稳健成长。
